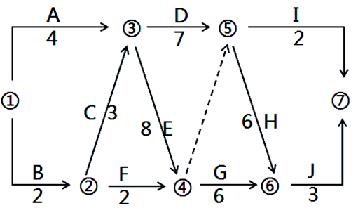

某工程双代号网络计划如下图所示,其中关键线路有( )。
A、①→②→④→⑤→⑦
B、①→②→③→④→⑤→⑥→⑦
C、①→③→④→⑤→⑥→⑦
D、①→③→④→⑤→⑦
E、①→②→③→④→⑥→⑦
参考答案:BE
试题解析:
本题考查的是双代号网络计划时间参数的计算。本题可用标号法快速找出关键线路。本题的关键线路有①→②→③→④→⑤→⑥→⑦和①→②→③→④→⑥→⑦两条,工期为22天。参见教材P50。
